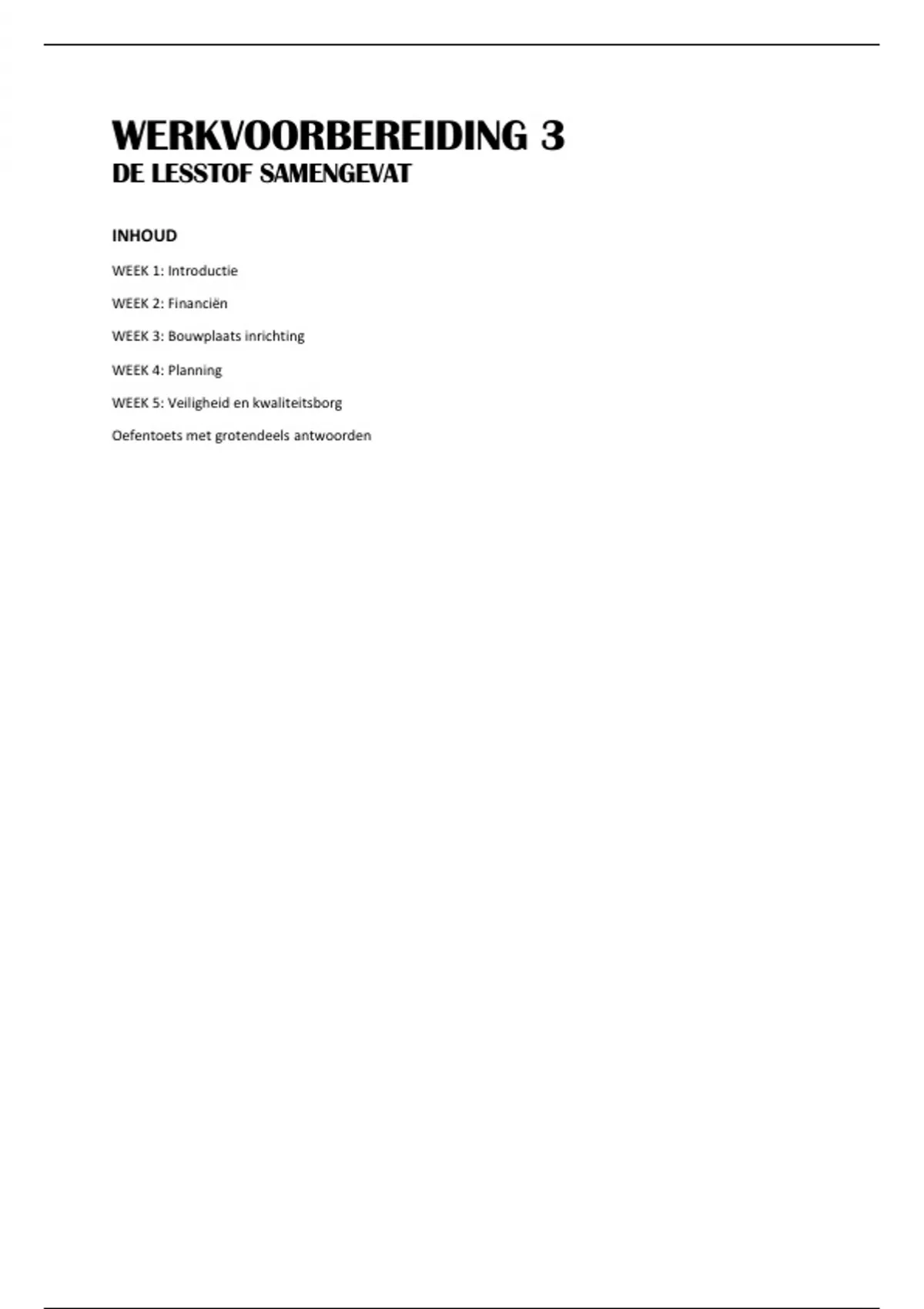

WERKVOORBEREIDING 3
DE LESSTOF SAMENGEVAT
INHOUD
WEEK 1: Introductie
WEEK 2: Financiën
WEEK 3: Bouwplaats inrichting
WEEK 4: Planning
WEEK 5: Veiligheid en kwaliteitsborg
Oefentoets met grotendeels antwoorden
,WEEK 1 INTRODUCTIE
Introductie
WEEK 2 FINANCIËN
INHOUD
• Van inschrijfbegroting naar werkbegroting
• Termijnschema aanneemsom
• Onderhoudsperiode
• Meer- en minderwerk
• Eindafrekening
• Nacalculatie
Van inschrijfbegroting/detailbegroting naar werkbegroting
Waarvoor dient een werkbegroting?
– Basis van de inkoop
– Basis voor de uitvoering van het bouwproject
– Basis voor de kostenbewaking
– Basis voor de nacalculatie
Een werkbegroting geeft per onderdeel de budgetten weer die besteed mogen worden:
– Tijd voor arbeidsuren eigen medewerkers
– Geld voor inkoop van materialen
– Geld voor inkoop van onderaannemers
– Geld voor huur van materieel
Hoe zet je een inschrijfbegroting/detailbegroting om naar een werkbegroting
– Coderen (voor ieder bedrijf anders)
– Splitsing arbeid, materiaal, onderaannemers en materieel.
Werkbegroting coderen:
, Werkbegroting voorbeeld:
Door gelijke codes uit de begroting te bundelen weet je precies hoeveel uren, materiaal, onderaanneming of
materieel je voor het project nodig bent.
o De gesorteerde uitdraai van de begroting op deze codes is de werkbegroting
o Het is de basis voor de inkoop en het uitbesteden van de werkzaamheden
Vragen (over ‘werkbegroting voorbeeld’):
o Hoeveel uren arbeid is er voor het beton storten begroot? – 33,42 uur (code 1215)
o Voor welk bedrag mag er aan bekistingsmateriaal ingekocht worden? – 1.038,14 euro (code 2212)
o Hoeveel kilo wapening moet de onderaannemer in totaal verleggen? - 1.781,64 kg (code 3214)
Termijnschema aanneemsom
Termijnschema aanneemsom
Wordt opgesteld op basis van de begroting en de plannen, opbouw is afhankelijk van hetgeen het
bestek/contract voorschrijft, mogelijkheden zijn:
– Percentage van de aannemingssom
– Een vast bedrag per termijn
– Per vaste periode aan de hand van de stand van het werk
– Vastgesteld percentage van de aannemingssom bij en vastgestelde stand van het werk
Percentage van de aannemingssom
Bijvoorbeeld 5 gelijke termijnen van 20%, hierbij is het nodig de stand van het werk bij te houden zodat
men weet wanneer de volgende 20% gefactureerd mag worden
Voorbeeld:
o Aannemingssom project: € 250.000,-
o Afspraak: 5 termijnen van 20% , dus € 50.000,-
o Huidige stand van het werk: € 106.425,-
o Reeds ingediende termijnen: 1
Kan er een termijn ingediend worden? Welk bedrag? Wat blijft er over?
o Huidige overwaarde: € 56.425,- -> Tijd dus om een termijn in te dienen!
o Overwaarde na indienen 2e termijn: € 6.425,-
DE LESSTOF SAMENGEVAT
INHOUD
WEEK 1: Introductie
WEEK 2: Financiën
WEEK 3: Bouwplaats inrichting
WEEK 4: Planning
WEEK 5: Veiligheid en kwaliteitsborg
Oefentoets met grotendeels antwoorden
,WEEK 1 INTRODUCTIE
Introductie
WEEK 2 FINANCIËN
INHOUD
• Van inschrijfbegroting naar werkbegroting
• Termijnschema aanneemsom
• Onderhoudsperiode
• Meer- en minderwerk
• Eindafrekening
• Nacalculatie
Van inschrijfbegroting/detailbegroting naar werkbegroting
Waarvoor dient een werkbegroting?
– Basis van de inkoop
– Basis voor de uitvoering van het bouwproject
– Basis voor de kostenbewaking
– Basis voor de nacalculatie
Een werkbegroting geeft per onderdeel de budgetten weer die besteed mogen worden:
– Tijd voor arbeidsuren eigen medewerkers
– Geld voor inkoop van materialen
– Geld voor inkoop van onderaannemers
– Geld voor huur van materieel
Hoe zet je een inschrijfbegroting/detailbegroting om naar een werkbegroting
– Coderen (voor ieder bedrijf anders)
– Splitsing arbeid, materiaal, onderaannemers en materieel.
Werkbegroting coderen:
, Werkbegroting voorbeeld:
Door gelijke codes uit de begroting te bundelen weet je precies hoeveel uren, materiaal, onderaanneming of
materieel je voor het project nodig bent.
o De gesorteerde uitdraai van de begroting op deze codes is de werkbegroting
o Het is de basis voor de inkoop en het uitbesteden van de werkzaamheden
Vragen (over ‘werkbegroting voorbeeld’):
o Hoeveel uren arbeid is er voor het beton storten begroot? – 33,42 uur (code 1215)
o Voor welk bedrag mag er aan bekistingsmateriaal ingekocht worden? – 1.038,14 euro (code 2212)
o Hoeveel kilo wapening moet de onderaannemer in totaal verleggen? - 1.781,64 kg (code 3214)
Termijnschema aanneemsom
Termijnschema aanneemsom
Wordt opgesteld op basis van de begroting en de plannen, opbouw is afhankelijk van hetgeen het
bestek/contract voorschrijft, mogelijkheden zijn:
– Percentage van de aannemingssom
– Een vast bedrag per termijn
– Per vaste periode aan de hand van de stand van het werk
– Vastgesteld percentage van de aannemingssom bij en vastgestelde stand van het werk
Percentage van de aannemingssom
Bijvoorbeeld 5 gelijke termijnen van 20%, hierbij is het nodig de stand van het werk bij te houden zodat
men weet wanneer de volgende 20% gefactureerd mag worden
Voorbeeld:
o Aannemingssom project: € 250.000,-
o Afspraak: 5 termijnen van 20% , dus € 50.000,-
o Huidige stand van het werk: € 106.425,-
o Reeds ingediende termijnen: 1
Kan er een termijn ingediend worden? Welk bedrag? Wat blijft er over?
o Huidige overwaarde: € 56.425,- -> Tijd dus om een termijn in te dienen!
o Overwaarde na indienen 2e termijn: € 6.425,-
